Présentation générale des travaux menés par la COBAS

A660 – RN250

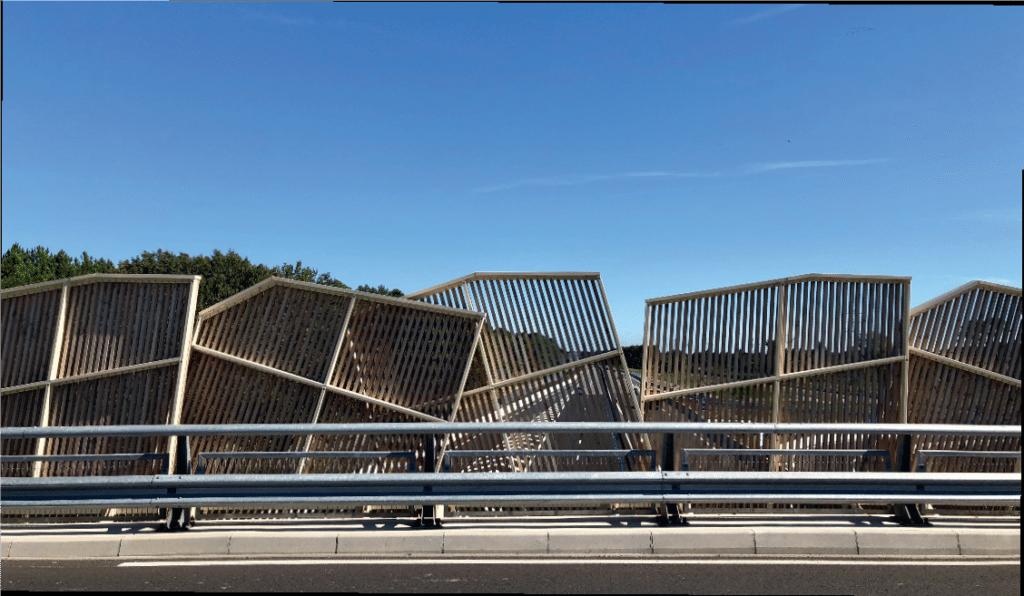

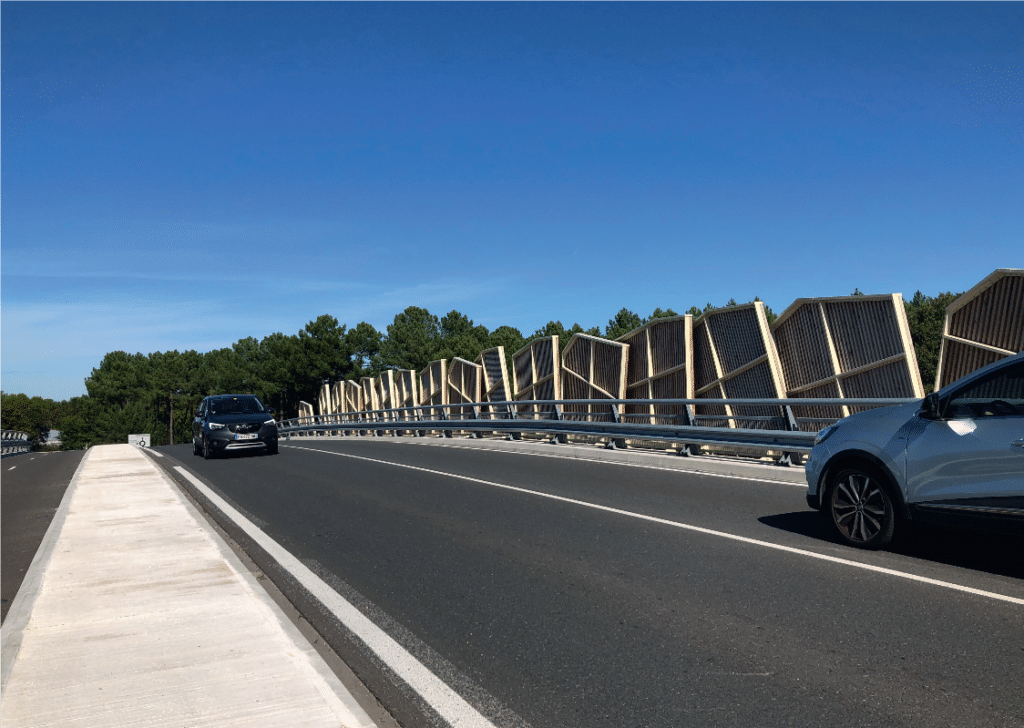

Les travaux pour la mise à 2 x 2 voies de la RN 250 initiés en mars 2019 se poursuivent. La première phase de travaux est terminée. La circulation se fait désormais sur la chaussée nouvellement créée côté sud. Le basculement a eu lieu le 6 décembre dernier. Les travaux se déroulent actuellement sur la partie nord de la RN 250. Ils devraient se terminer début mars 2020.

Cliquez ICI pour lire le communiqué de presse

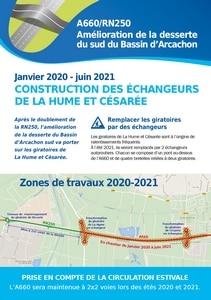

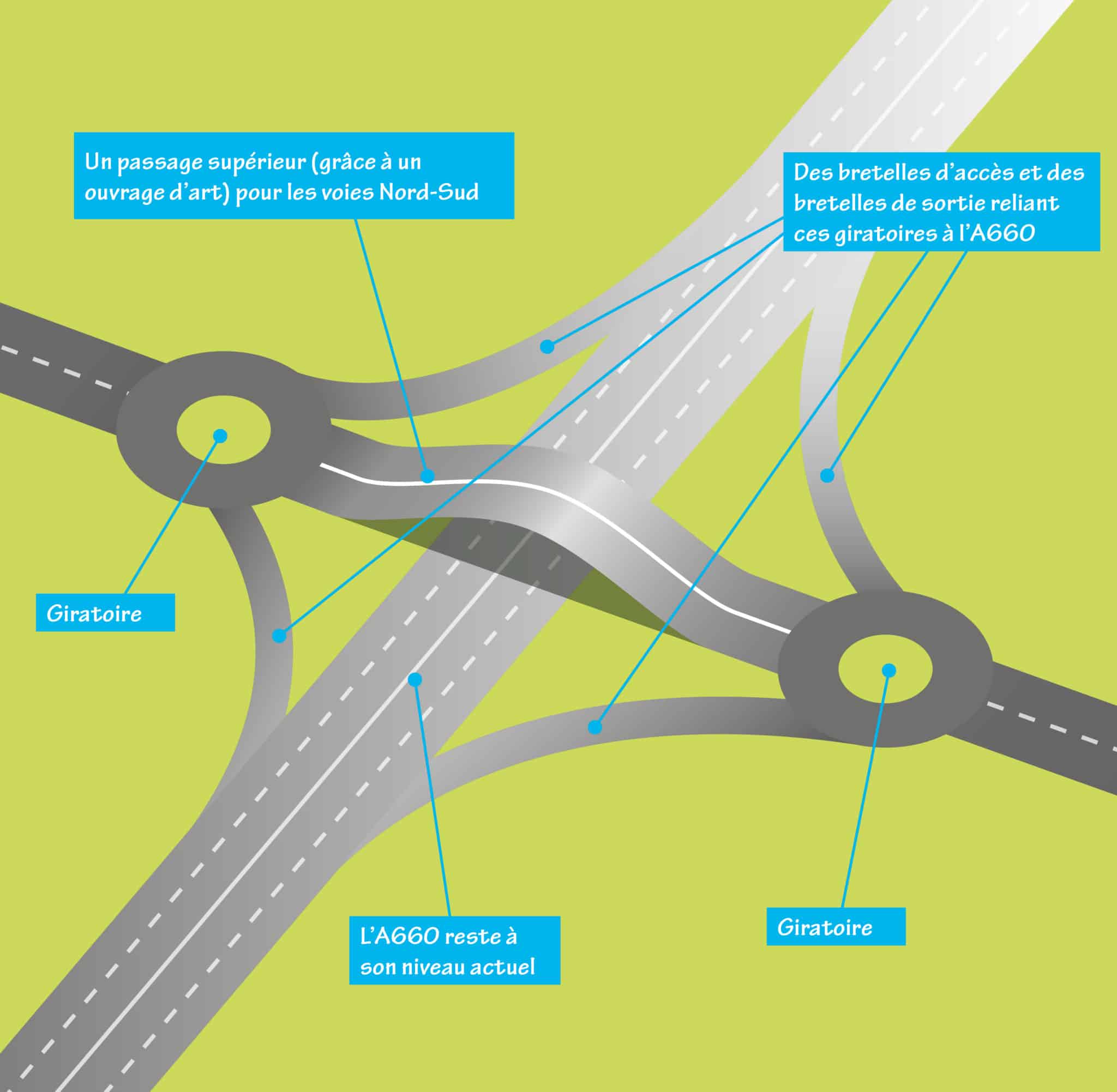

La construction des échangeurs commencera en 2020 et s’échelonnera jusqu’à l’été 2021. Les giratoires de La Hume et Césarée seront remplacés par 2 échangeurs c’est-à-dire des ponts au-dessus de l’A660 pour fluidifier la circulation.

AÉRODROME

TRAVAUX DE REFECTION DE LA PISTE PRINCIPALE ET CREATION DE DEUX BANDES D’ACCELERATION POUR LES PLANEURS

 Description des travaux :

  • Début du chantier le 6 janvier 2020
  • Fin du chantier le 14 février 2020
  • Elargissement de la piste de 3,00m
  • Réfection de la couche de roulement de la piste principale 07-25
  • Création de 2 bandes d’accélération planeur
  • Modification des emprises de la piste en herbe
  • Reprise complète du balisage diurne et du balisage lumineux

PHASE 1 : CREATION DE DEUX PISTES D’ACCELERATION PLANEUR

  • Fermeture de la piste enherbée du 06/01/20 au 24/01/20
  • Deux pistes d’accélération revêtues de 300 mètres de longueur et 8 mètres de largeur
  • 4800 m² de piste
  • 700 tonnes d’enrobés

PHASE 2 : REFECTION DE LA PISTE PRINCIPALE

  • Fermeture de la piste principale du 20/01/20 au 14/02/20
  • Recalibrage de la piste de 20 mètres à 23 mètres de largeur (4200 m² supplémentaires)
  • Mise aux normes du balisage lumineux (3500 ml de tranchées)
  • Un rabotage de plus de 36000 m², un terrassement de près de 6400 m3
  • Plus de 5500 Tonnes d’enrobés

PISTES CYCLABLES

Réfection de la piste cyclable de Pereire à Arcachon (des Arbousiers jusqu’au restaurant Cap Pereire) : 1.6km. Début des travaux le 3 octobre, fin de travaux prévue fin janvier 2020.

Dans le cadre de ce programme, la COBAS va réaliser en 2020 l’aménagement et la réhabilitation des pistes cyclables qui se décline de la façon suivante :

  • la rue de Française au Teich (700 ml),
  • la route des Lacs entre le rond-point de Sanguinet et la voie rapide à Gujan-Mestras (1 700 ml),
  • l’avenue Bisserié à La Teste de Buch (1 000 ml),
  • le boulevard Deganne à Arcachon (1 200 ml).

Par ailleurs, la COBAS financera à travers une convention de maîtrise d’ouvrage déléguée la réalisation de la piste cyclable suivante :

  • la deuxième tranche de l’allée des Places à Gujan-Mestras (500 ml).
